Introducción
La metodología del valor ganado en proyectos de infraestructura, conocida internacionalmente como Earned Value Management (EVM), permite integrar tres variables esenciales para evitar diagnósticos incompletos:
- Alcance ejecutado
- Costo real
- Avance programado.
Esta metodología aplicada correctamente, permite evaluar el desempeño real del proyecto, identificar desviaciones, proyectar escenarios de terminación y tomar decisiones técnicas antes de que el problema sea irreversible.
En los proyectos de infraestructura, uno de los mayores retos de la gerencia es responder con precisión una pregunta aparentemente simple: ¿el proyecto va bien o va mal?
La respuesta no puede depender únicamente del porcentaje de avance físico ni del dinero ejecutado. Un proyecto puede tener un alto avance financiero y, aun así, estar atrasado. También puede mostrar una ejecución física aceptable, pero con costos superiores a los previstos. Incluso puede estar cumpliendo el cronograma, pero mediante una aceleración costosa que compromete la rentabilidad o el equilibrio económico.
1. ¿Qué es el valor ganado en proyectos de infraestructura?
El valor ganado en proyectos de infraestructura es una metodología de control de proyectos que compara lo que se planeó ejecutar, lo que realmente se ejecutó y cuánto costó ejecutarlo.
En términos sencillos, permite responder tres preguntas:
| Pregunta | Variable asociada |
| ¿Cuánto trabajo debía haberse ejecutado? | Valor planeado |
| ¿Cuánto trabajo realmente se ejecutó? | Valor ganado |
| ¿Cuánto costó el trabajo ejecutado? | Costo real |
La fortaleza de esta metodología está en que no evalúa el avance únicamente desde lo físico o lo financiero, sino desde la relación entre ambos.
En infraestructura, esto es especialmente importante porque las actividades tienen pesos económicos distintos. Ejecutar el 50 % de las actividades no necesariamente significa ejecutar el 50 % del valor del proyecto.
2. Variables principales del valor ganado en proyectos de infraestructura
La metodología se basa en tres variables principales:
| Variable | Sigla | Descripción |
| Valor Planeado | PV | Valor presupuestado del trabajo que debía ejecutarse a una fecha de corte |
| Valor Ganado | EV | Valor presupuestado del trabajo realmente ejecutado |
| Costo Real | AC | Costo efectivamente incurrido para ejecutar el trabajo realizado |
Estas variables permiten calcular indicadores de desempeño de plazo y costo.
3. Indicador SPI: desempeño del cronograma
El Schedule Performance Index, conocido como SPI, mide el desempeño del proyecto frente al cronograma.
La fórmula es:
SPI = EV / PV
| Resultado SPI | Interpretación |
| SPI > 1,00 | El proyecto avanza más rápido de lo programado |
| SPI = 1,00 | El proyecto avanza según lo programado |
| SPI < 1,00 | El proyecto presenta atraso |

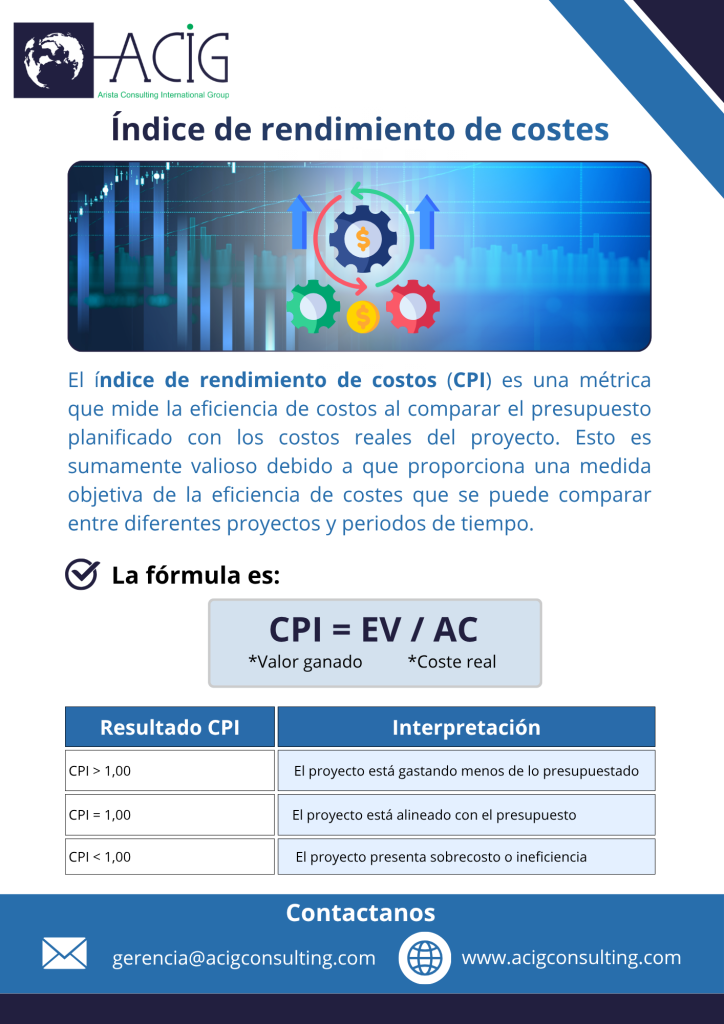

4. Indicador CPI: desempeño del costo

El Cost Performance Index, conocido como CPI, mide la eficiencia del costo.
La fórmula es:
CPI = EV / AC
La interpretación general es:
| Resultado CPI | Interpretación |
| CPI > 1,00 | El proyecto está gastando menos de lo presupuestado |
| CPI = 1,00 | El proyecto está alineado con el presupuesto |
| CPI < 1,00 | El proyecto presenta sobrecosto o ineficiencia |
5. Diferencia entre avance físico, financiero y valor ganado
Uno de los errores más frecuentes en la gerencia de proyectos de infraestructura es asumir que el avance financiero representa avance real. Esto no siempre es correcto.
El avance financiero indica cuánto se ha pagado o causado. El avance físico indica cuánto se ha ejecutado materialmente. El valor ganado en proyectos de infraestructura integra el avance físico con el presupuesto asignado a ese trabajo.
La diferencia puede observarse así:
| Tipo de avance | Qué mide | Riesgo de interpretación |
| Avance físico | Cantidades ejecutadas | No refleja peso económico real |
| Avance financiero | Recursos pagados o causados | Puede incluir anticipos, pagos parciales o costos sin producción |
| Valor ganado | Valor presupuestado del trabajo ejecutado | Permite medir desempeño real |
Por esta razón, el valor ganado es más útil para la toma de decisiones que una simple comparación de porcentajes.
7. Aplicación del valor ganado en contratos de obra pública
En contratos de obra pública, la metodología del valor ganado en proyectos de infraestructura puede aportar un control técnico relevante, especialmente cuando existen:
| Situación | Utilidad del valor ganado |
| Retrasos acumulados | Medir pérdida de desempeño frente al cronograma |
| Mayores cantidades | Evaluar impacto en presupuesto y avance |
| Suspensiones parciales | Analizar periodos afectados y avance detenido |
| Cambios de diseño | Recalcular línea base y desempeño |
| Reprogramaciones | Comparar línea base original y programa ajustado |
| Reclamaciones económicas | Soportar técnicamente desviaciones de plazo y costo |
| Ampliaciones de plazo | Evaluar si el plazo adicional responde a impactos medibles |
Sin embargo, para que la metodología sea confiable, debe existir una línea base clara de presupuesto, cronograma y alcance.
8. Requisitos para implementar valor ganado
La implementación del valor ganado requiere información técnica organizada. No basta con tener un cronograma general o un presupuesto global.
Se requieren, como mínimo, los siguientes insumos:
| Insumo | Función |
| Presupuesto detallado | Asignar valor a cada actividad |
| Cronograma contractual | Determinar cuándo debía ejecutarse cada actividad |
| Estructura de desglose del trabajo | Organizar el alcance por componentes |
| Cantidades contractuales | Medir avance físico |
| Actas de obra | Validar ejecución real |
| Costos reales | Determinar gasto incurrido |
| Curva S | Comparar avance planeado y real |
| Informes de interventoría | Verificar cumplimiento y restricciones |
Sin estos insumos, el análisis puede perder precisión.

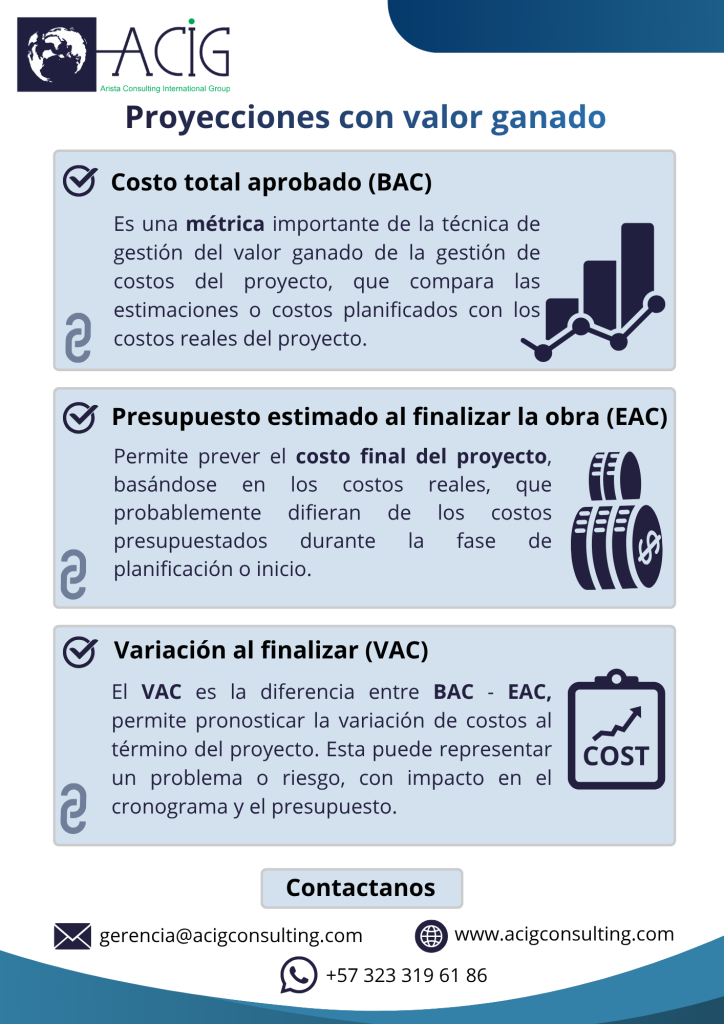

9. Proyecciones con valor ganado en proyectos de infraestructura
Una de las mayores ventajas de esta metodología es que permite proyectar el costo final del proyecto.
Algunos indicadores útiles son:

| Indicador | Fórmula | Uso |
| BAC | Presupuesto total aprobado | Línea base de costo |
| EAC | Estimación al completar | Proyección del costo final |
| VAC | BAC – EAC | Variación esperada al cierre |
Esta proyección no debe tomarse como una cifra definitiva, sino como una alerta técnica para la gerencia.
10. Limitaciones del valor ganado en infraestructura
Aunque el valor ganado es una herramienta poderosa, no debe aplicarse de manera automática. En infraestructura existen condiciones que pueden distorsionar el análisis.
Algunas limitaciones son:
| Limitación | Efecto |
| Presupuesto mal estructurado | El valor ganado no refleja el avance real |
| Cronograma sin ruta crítica confiable | El SPI pierde capacidad predictiva |
| Actividades con pesos desproporcionados | Se sobrestima o subestima el avance |
| Cambios de alcance no actualizados | La línea base queda desfasada |
| Costos reales incompletos | El CPI puede ser erróneo |
| Actas de obra atrasadas | El EV no refleja la ejecución real |
Por eso, el valor ganado debe complementarse con análisis técnico, contractual y financiero.
11. Valor ganado y análisis de controversias
En escenarios de controversia contractual, arbitraje, amigable composición o dictamen pericial, el valor ganado puede ser una herramienta útil para reconstruir el comportamiento del proyecto.
Permite identificar:
| Aspecto | Aporte técnico |
| Desviación de plazo | Comparación entre avance planeado y ejecutado |
| Desviación de costo | Relación entre valor generado y costo incurrido |
| Periodos críticos | Identificación de cortes con mayor pérdida de desempeño |
| Impactos acumulados | Medición de deterioro progresivo del proyecto |
| Efecto de eventos externos | Asociación entre causas y cambios en indicadores |
| Necesidad de reprogramación | Evidencia objetiva de desajustes entre línea base y realidad |
No obstante, para fines periciales, el valor ganado debe estar acompañado de análisis causal. El indicador por sí solo muestra una desviación, pero no determina automáticamente quién la causó.
12. Buenas prácticas para aplicar valor ganado
Para que la metodología produzca resultados útiles, se recomienda:
| Buena práctica | Beneficio |
| Definir línea base desde el inicio | Permite comparar desempeño real |
| Integrar presupuesto y cronograma | Evita análisis desconectados |
| Actualizar avance con evidencia física | Mejora confiabilidad del EV |
| Separar costos directos e indirectos | Facilita análisis económico |
| Registrar restricciones y eventos | Permite análisis causal |
| Revisar ruta crítica periódicamente | Mejora lectura del SPI |
| Validar datos con interventoría | Fortalece trazabilidad |
| Proyectar escenarios | Mejora toma de decisiones |
La clave no está solo en calcular indicadores, sino en interpretarlos correctamente.
Conclusión
El valor ganado es una metodología técnica de alto valor para la gerencia de proyectos de infraestructura porque permite integrar avance físico, costo real y cronograma en un solo sistema de control.
Su aplicación permite identificar atrasos, medir eficiencia de costos, proyectar desviaciones y soportar decisiones de gestión. Sin embargo, su efectividad depende de la calidad de la información disponible, la correcta estructuración de la línea base y la interpretación técnica de los resultados.
En proyectos complejos, el valor ganado no reemplaza el análisis de ruta crítica, la revisión contractual, la verificación de cantidades ni la evaluación financiera. Por el contrario, debe integrarse con estos componentes para construir una visión completa del desempeño del proyecto.
Una gerencia que utiliza valor ganado no se limita a reportar problemas. Los anticipa, los cuantifica y los convierte en decisiones técnicas sustentadas.
