Interventoría de Proyectos: Guía Completa

La interventoría de proyectos constituye uno de los principales mecanismos de seguimiento y control durante la ejecución de un proyecto. Su función no se limita a verificar que una obra avance; sino que implica realizar un seguimiento sistemático sobre las obligaciones, actividades, recursos, cantidades ejecutadas, costos, programación, calidad, riesgos y resultados asociados al proyecto.

En proyectos de infraestructura, una interventoría técnicamente estructurada permite identificar desviaciones de manera temprana, documentar acontecimientos relevantes y generar información confiable para la toma de decisiones.

El adecuado ejercicio de la interventoría parte de tres preguntas fundamentales:

  • ¿Se está ejecutando lo contratado?
  • ¿Se está ejecutando dentro del tiempo previsto?
  • ¿Se está ejecutando dentro de los costos, cantidades y condiciones establecidas?

A partir de estas preguntas se desarrolla un sistema integral de control del proyecto.

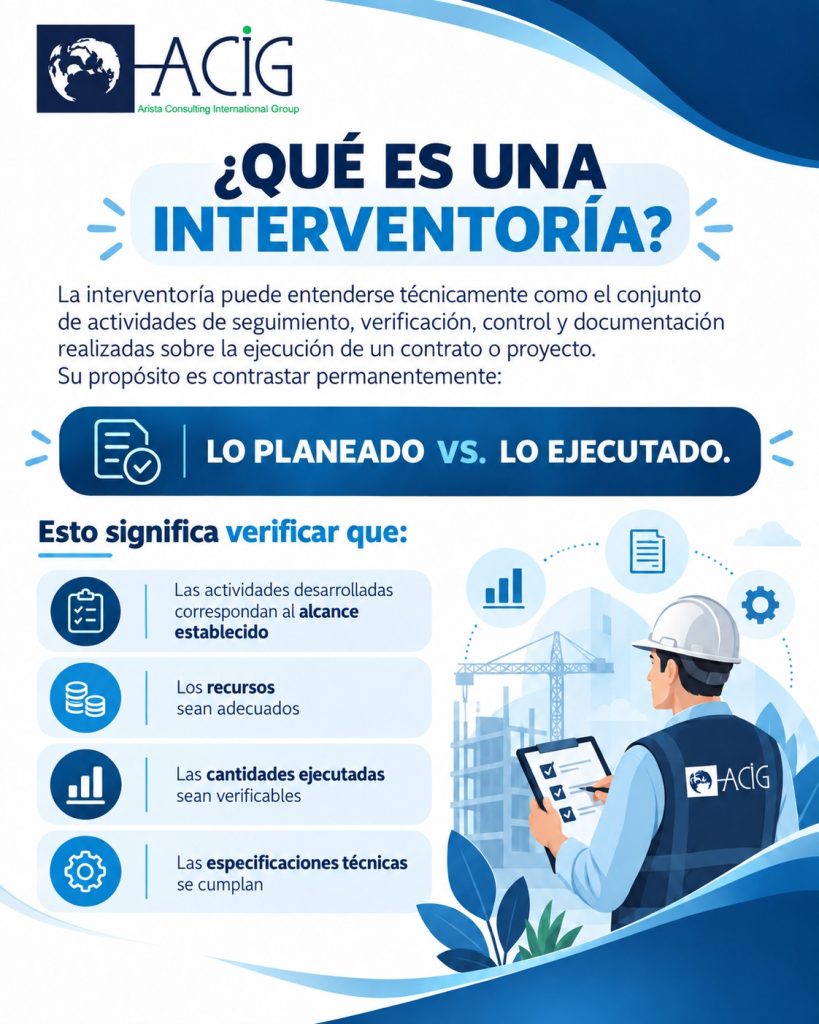

1. ¿Qué es una interventoria?

La interventoría de proyectos constituye uno de los principales mecanismos de seguimiento y control durante la ejecución de un proyecto.

2. ¿Cuál es el objetivo de una interventoría de proyectos?

    El objetivo principal consiste en establecer si el proyecto se desarrolla conforme a las condiciones técnicas, económicas, administrativas y de programación definidas.

    Una interventoría debe permitir identificar oportunamente:

    • Desviaciones de alcance: actividades ejecutadas diferentes a las previstas, mayores o menores cantidades, actividades adicionales, cambios de especificaciones o modificaciones del diseño.
    • Desviaciones de plazo: atrasos en actividades, incumplimiento de hitos, disminución de productividad, afectaciones sobre la ruta crítica o imposibilidad de cumplir las fechas contractuales.
    • Desviaciones de costo: mayores cantidades, actividades no previstas, incremento de recursos, mayores permanencias, variaciones presupuestales o diferencias entre cantidades ejecutadas y pagadas.
    • Desviaciones de calidad: incumplimiento de especificaciones, resultados negativos de ensayos, reprocesos, defectos constructivos o utilización de materiales diferentes a los aprobados.

    3. Los ejes fundamentales de la interventoría de proyectos

    Una interventoría eficiente debe observar simultáneamente cuatro variables, en primer lugar encontramos:

    3.1. Control de alcance

    El control del alcance busca verificar qué debía ejecutarse y qué efectivamente fue ejecutado.

    Debe identificarse claramente:

    • Objeto contractual.
    • Actividades previstas.
    • Entregables.
    • Especificaciones.
    • Cantidades.
    • Frentes de trabajo.
    • Diseños.
    • Exclusiones.
    • Modificaciones posteriores.

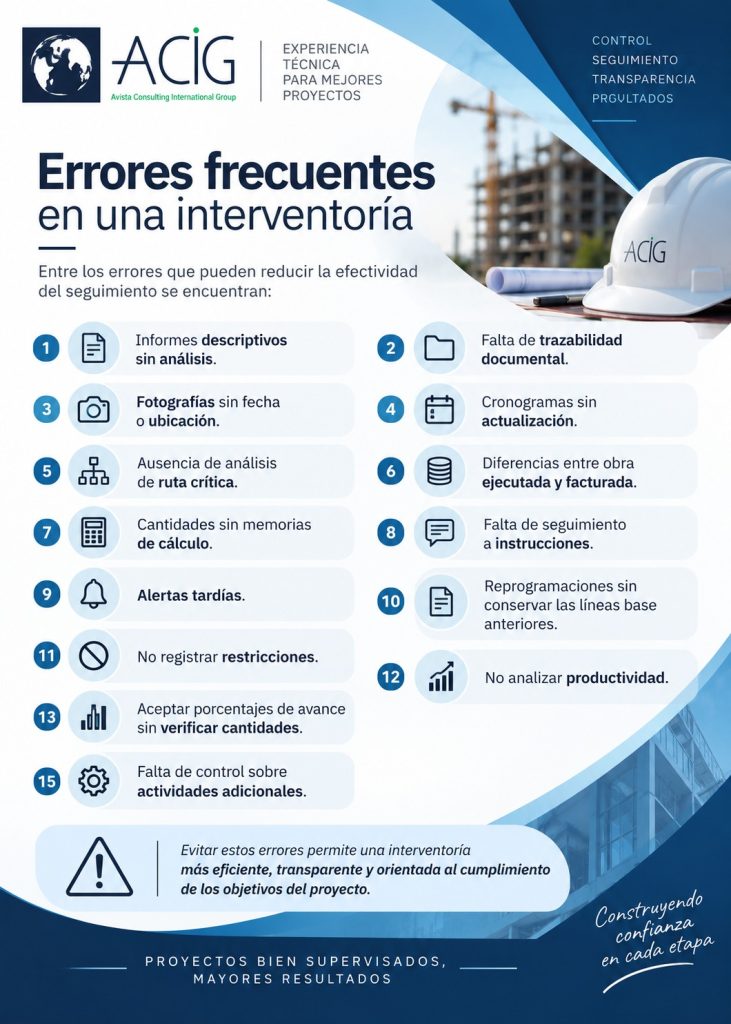

    Uno de los errores más frecuentes en los proyectos consiste en incorporar actividades adicionales sin establecer claramente su incidencia sobre el alcance inicial.

    3.2. Control del tiempo

    El seguimiento al cronograma constituye uno de los componentes más importantes de la interventoría.

    No es suficiente afirmar que existe atraso porque la fecha final del proyecto se modificó.

    Debe analizarse cómo evolucionó la programación.

    La interventoría debería verificar periódicamente:

    • Fecha de inicio.
    • Duración contractual.
    • Cronograma inicial.
    • Cronograma aprobado.
    • Hitos.
    • Secuencia constructiva.
    • Actividades críticas.
    • Holguras.
    • Porcentaje programado.
    • Porcentaje ejecutado.
    • Desviaciones.
    • Reprogramaciones.
    • Suspensiones.
    • Prórrogas.
    • Planes de recuperación.

    Cuando existe una controversia sobre atrasos, resulta especialmente importante estudiar la ruta crítica.

    Una actividad puede presentar atraso sin necesariamente modificar la fecha final del proyecto.

    Para que un atraso tenga incidencia directa sobre la terminación deberá analizarse su relación con actividades sucesoras, holguras disponibles y ruta crítica vigente durante el periodo correspondiente.

    3.2.1 Curva S como herramienta de seguimiento

    La curva S permite comparar gráficamente el comportamiento programado y ejecutado del proyecto.

    Normalmente se representan:

    • Curva programada: avance previsto.
    • Curva ejecutada: avance real.

    Cuando la curva ejecutada permanece debajo de la curva programada puede existir una desviación negativa. Sin embargo, dicha diferencia debe analizarse en conjunto con la programación detallada. Debido a que una diferencia porcentual por sí sola no demuestra necesariamente que la fecha final se encuentre afectada. Por lo tanto, debe determinarse cuáles actividades presentan atraso y si pertenecen o no a la ruta crítica.

    3.3. Control de costos

    La interventoría debe verificar que los valores reconocidos correspondan efectivamente a actividades ejecutadas.

    El control económico incluye:

    • Presupuesto contractual.
    • Cantidades contratadas.
    • Cantidades ejecutadas.
    • Cantidades pagadas.
    • Precios unitarios.
    • Actividades adicionales.
    • Obras no previstas.
    • Reajustes.
    • Anticipos.
    • Amortizaciones.
    • Actas parciales.
    • Balance económico.
    • Proyección financiera.

    3.4. Control de cantidades de obra

    La medición constituye una de las principales responsabilidades técnicas de la interventoría.

    Cada cantidad debe poder verificarse mediante soportes como:

    • Memorias de cálculo.
    • Planos.
    • Carteras topográficas.
    • Mediciones de campo.
    • Actas.
    • Registros fotográficos.
    • Informes.
    • Diseños aprobados.

    Cuando existen diferencias entre cantidades contratadas y ejecutadas debe analizarse su origen y efecto económico.

    3.5. Control de calidad

    El seguimiento de calidad busca verificar que materiales, procedimientos y resultados correspondan a las especificaciones del proyecto.

    Dependiendo del tipo de obra pueden verificarse:

    • Resistencia del concreto.
    • Compactación.
    • Granulometrías.
    • Soldaduras.
    • Espesores.
    • Recubrimientos.
    • Nivelación.
    • Pendientes.
    • Tolerancias.
    • Instalaciones.
    • Equipos.
    • Protocolos de pruebas.

    Es importante tener presente que la calidad no debe evaluarse únicamente cuando la actividad termina, lo recomendable sería realizarlo durante la etapa de ejecución.

    3.5.1 Bitácora de obra

    La bitácora constituye uno de los principales registros contemporáneos de la ejecución, porque permite identificar:

    • Fechas.
    • Condiciones climáticas.
    • Personal.
    • Equipos.
    • Actividades ejecutadas.
    • Frentes activos.
    • Eventos relevantes.
    • Restricciones.
    • Instrucciones.
    • Fotografías.
    • Avances.

    Una bitácora bien elaborada permite contrastar posteriormente lo informado en reportes mensuales con lo que en realidad ocurrió diariamente.

    3.5.2. Registro fotográfico

    Las fotografías constituyen evidencia técnica especialmente útil cuando se encuentran correctamente identificadas, cada registro fotográfico debería indicar:

    • Fecha.
    • Ubicación.
    • Frente.
    • Actividad.
    • Descripción.
    • Orientación cuando resulte necesaria.

    Es recomendable mantener puntos fotográficos periódicos para observar la evolución

    3.5.3. Línea base del proyecto

    La línea base constituye el punto de referencia contra el cual se mide el desempeño, idealmente deben existir líneas base definidas para:

    • Alcance.
    • Cronograma.
    • Presupuesto.

    Cuando se aprueba formalmente una reprogramación o modificación debe identificarse claramente cuál será la nueva referencia utilizada para el seguimiento posterior. Mezclar diferentes versiones del cronograma puede producir conclusiones técnicamente incorrectas.

    La interventoría de proyectos constituye uno de los principales mecanismos de seguimiento y control durante la ejecución de un proyecto

    4. La interventoría de proyectos como sistema de información

    Además de ejercer seguimiento, una interventoría bien estructurada funciona como el principal sistema de información de la ejecución.

    Debe ser posible reconstruir el proyecto cronológicamente y determinar:

    • ¿Qué estaba previsto?
    • ¿Qué ocurrió?
    • ¿Cuándo ocurrió?
    • ¿Cuánto se ejecutó?
    • ¿Cuánto se pagó?
    • ¿Qué efectos se generaron?

    Esta capacidad adquiere especial importancia cuando posteriormente se presentan reclamaciones, discrepancias técnicas, mayores costos, discusiones sobre cantidades o controversias relacionadas con atrasos.

     Conclusión

    La interventoría debe entenderse como un proceso permanente de verificación y control del desempeño de un proyecto. Su efectividad depende principalmente de la calidad de la información, la oportunidad del seguimiento y la capacidad para relacionar técnicamente tres variables esenciales:

    ALCANCE + TIEMPO + COSTO

    Una interventoría profesional no se limita a informar cuánto avanzó una obra, sino que debe explicar:

    • ¿Qué debía ejecutarse?
    • ¿Qué se ejecutó?
    • ¿Cuánto costó?
    • ¿Cuánto tiempo tomó?
    • ¿Qué desviaciones se presentar?
    • ¿Cuáles fueron sus causas?
    • ¿Qué impacto tuvieron sobre el proyecto?

    Cuando esta información se encuentra organizada, cuantificada y soportada documentalmente, la interventoría se convierte en una herramienta fundamental para la gestión técnica, económica y administrativa de cualquier proyecto de infraestructura.

    Picture of Marco Alzate

    Marco Alzate

    Perito
    Ingeniero Civil- Universidad Nacional de Colombia
    Especialista en Gerencia de Proyectos- Universidad EAFIT
    Magister en Administración (MBA) - Universidad EAFIT
    Especialista en Contratación Estatal– Universidad Externado de Colombia
    Project Management Professional (PMP) ®- Project Management Institute (PMI) – USA
